11 Min. Lesezeit

Microsoft Planner Premium

Microsoft Planner Premium

Microsoft Planner Premium (Planner Plan 1 und Project and Planner Plan 3/5), vormals Microsoft Project for the Web, ist eine moderne und benutzerfreundliche Lösung für das Projektmanagement. Mit den Ansichten Raster, Board und Zeitachse (Gantt) erleichtert es Teams, Aufgaben zu organisieren, Zeitpläne zu erstellen und effizient zusammenzuarbeiten.

Microsoft Planner Premium Pläne

Microsoft Planner Premium ist unterhalb von Microsoft Project und oberhalb von Planner Basic die mittlere Projektmanagementsoftware von Microsoft. Sie umfasst drei Ansichten: Raster, Board und Zeitachse.

Sind die Planner Premium Pläne eine Alternative zu Microsoft Project Online?

Ja und Nein. Technisch basieren die Planner Premium Pläne tatsächlich der Logik von Microsoft Project. Intern verwendet der Planner sogar noch die MPP-Dateien. Die Oberfläche ist jedoch komplett neu und die Daten werden in Microsoft Dataverse gespeichert und nicht in SharePoint wie bei Project Online. Project Online wird jedoch in der Regel für das gesamte Projektportfolio und das projektübergreifende Ressourcenmanagement verwendet. Hier stoßen auch die Premium Pläne  von Planner an Grenzen. Alternativen sind z.B. Altus und Projectum xPM, siehe auch hier.

Worin unterscheiden sich Microsoft Planner, Microsoft Planner Premium und Microsoft Project?

Einen Vergleich zwischen den Basisplänen von Planner und den Premium Plänen finden Sie hier. Die Planner Premium Pläne unterscheiden sich von Microsoft Project im wesentlichen in folgenden Punkten.

Funktion Planner Premium (Plan 1) Planner Premium (Plan 3) Microsoft Project Desktop (Plan 3)
Vorgangsplanung und -strukturierung
Gliederungstiefe 10 Gliederungsebenen 10 Gliederungsebenen 10 Gliederungsebenen
Vorgangsart Nur eine, so wie bei Anlage des Projekts auf Projektebene festgelegt (nur über Power App, standardmäßig Feste Dauer)  Nur eine, so wie bei Anlage des Projekts auf Projektebene festgelegt (nur über Power App, standardmäßig Feste Dauer) Feste Dauer, Feste Arbeit und Feste Einheiten
Benutzerdefinierte Felder 10 projektindividuelle Felder (Text, Datum, Zahl, Ja/Nein, Auswahl), können nicht zentral festgelegt und ausgewertet werden 10 Felder (Text, Datum, Zahl, Ja/Nein, Auswahl), können nicht zentral festgelegt und ausgewertet werden Ja (mit Formeln, grafischen Indikatoren, Nachschlagetabellen). In Verbindung mit Project Online beliebig viele, die zentral für alle Pläne festgelegt werden können und zentral ausgewertet werden. Zum Ende von Project Online siehe hier.
Terminplanung- und Abhängigkeitsmanagement
Abhängigkeiten Alle 4 Typen (EA, AA, EE, AE) Alle 4 Typen (EA, AA, EE, AE) inkl. Vor- und Nachlaufzeiten Alle 4 Typen (EA, AA, EE, AE) inkl. Vor- und Nachlaufzeiten
Basispläne Nein Ein Basisplan ohne Visualisierung  (die Felder Start, Ende, Dauer, Arbeit werden gespeichert)

Tipp: in Verbindung mit Altus können bis zu 20 namentlich benannte Basispläne erstellt werden mit grafischem Soll-Ist-Vergleich
Ja, bis zu 11 Basispläne mit grafischem für Soll-Ist-Vergleich.
Kritischer Pfad Nein Ja Ja, detaillierte Berechnung und mehrere kritische Pfade möglich.
Einschränkungen Nur Start- und Enddatum. Nur Start- und Enddatum. Flexible und feste Einschränkungen (z.B. "Anfang nicht früher als...").
Ressourcen- und Kapazitätsplanung
Ressourcenpool Nein, Ressourcen sind an den Plan (die M365-Gruppe) gebunden. Nein, Ressourcen sind an den Plan (die M365-Gruppe) gebunden. Ja, zentraler Enterprise-Ressourcenpool für alle Projekte entweder als Datei oder mit Project Online. Zum Ende von Project Online siehe hier.
Kapazitätsplanung Nein bzw. nur nach Anzahl der Aufgaben in Personenansicht.

Tipp: In Verbindung mit Altus ist eine projektübergreifende Kapazitätsplanung möglich.
für Einzelprojekt in Zuordnungsansicht

Tipp: In Verbindung mit Altus ist eine projektübergreifende Kapazitätsplanung möglich.
Ja, für Einzelprojekt und projektübergreifend mit Project Online. Zum Ende von Project Online siehe hier

Tipp: In Verbindung mit Altus ist eine projektübergreifende Kapazitätsplanung möglich.
Ressourcenausgleich Nein Nein Ja, automatische Nivellierung von Ressourcenüberlastungen.
Kosten- und Budgetmanagement
Kostenverfolgung Nein Nur manuell über benutzerdefinierte Felder Ja, Zuweisung von Kostensätzen zu Ressourcen, Fixkosten und Budgetverfolgung.
Ertragswertanalyse (EVA) Nein Nein Ja, integrierte Kennzahlen wie CPI (Cost Performance Index) und SPI (Schedule Performance Index).

Altus integriert Planner Premium und fügt fehlende Funktionen im Vergleich zu Project Online hinzu siehe auch hier.

Welche zusätzlichen Funktionen bringt der Project and Planner Plan 3 in Planner Premium?

Der Planner Plan 3 inkludiert in erster Linie die Desktop App von Microsoft Project und bis zum September 2026 noch Project Online. Zum Ende von Project Online lesen Sie gerne unseren Blogartikel hier. Was aber bietet der Planner und Project Plan 3 für Benutzer des neuen Planners mit Premium Plänen?

U.a. fügt der Plan 3 folgende Funktionen hinzu:

Abhängigkeiten mit Vor- und Nachlaufzeiten:

microsoft-planner-premium-vor-und-nachlaufzeiten

Kritischer Pfad:

microsoft-planner-premium-kritischer-pfad

Projekt-Basispläne:

Details zu den Basisplänen finden weiter unten im Artikel. Die Basispläne erlauben keine grafische Darstellung. Tipp: Nutzen Sie hierfür die Integration mit Altus.

Umfassender Aufgabenverlauf:

microsoft-planner-premium-aufgabenverlauf

Zuordnungsansicht:

microsoft-planner-premium-zuordnungsansicht

Gantt Diagramm und Einsatz können nicht in einer Ansicht dargestellt werden. Zudem werden an dieser Stelle keine projektübergreifenden Ressourcenkonflikte sichtbar. Tipp: Verwenden Sie stattdessen Projectum xPM und Altus

Portfolios:

microsoft-planner-premium-portfolio

In der Portfoliodarstellung werden einzelne Vorgänge dargestellt, die einzeln ausgewählt werden müssen. Verwenden Sie für das Portfoliomanagement Altus und Projectum xPM

Copilot in Planner:

microsoft-planner-premium-projektleiter-ki-agent-2

KI erzeugte Statusberichte:

microsoft-planner-premium-ki-statusbericht

Hinweis: Über die Power App von Planner gibt es weitere Funktionen. Wünschen Sie über vollständige Übersicht über die Unterschiede beider Lösungen? Dann  kontaktieren Sie uns.

Welche zusätzlichen Funktionen bringt der Project Planner Plan 5 in Planner Premium?

Der Project und Planner Plan 5 fügt folgende Funktionen in der Planner Power App hinzu:

Die Annahme und Erfüllung von Ressourcenanfragen

Lizenz um unbegrenzt weitere Tabelle hinzuzufügen

Hinweis: Es handelt sich hierbei um Funktionen, die aus der Ressourcenplanung von Project Operations stammen. Diese werden im Allgemeinen allerdings als sehr teuer und benutzerunfreundlichen wahrgenommen. Daher empfehlen wir stattdessen die Ressourcenmanagementfunktionen von Altus oder Project xPM (Team Planner) zu verwenden.

Drei einfache Ansichten für den "unofficial Project Manager"

Die Standardansicht ist Raster, eine einfache Vorgangsliste. Hier tragen Sie Vorgänge in eine Liste ein und fügen Spalten je nach Bedarf hinzu, um weitere Informationen zu den Vorgängen (wie Anfangs und Endtermin) zu erfassen.

Die Ansicht Board ist eine einfache Vorgangstafel, die auch als Kanban-Board verwendet werden kann. Die Vorgänge werden als Karten dargestellt, die Sie per Drag-and-Drop durch die einzelnen Buckets bewegen. Wenn Sie die Buckets nicht verwenden wollen, gruppieren Sie das Board nach Status oder Endtermin der Vorgänge.

Die Ansicht Zeitachse ist eine Balkendiagramm, also das vertraute Gantt-Diagramm in neuem Design. Sie sehen, wie die Vorgänge auf der Zeitachse verteilt sind und modellieren Abhängigkeiten indem Sie sie verknüpfen.

Lesezugriff und Rückmeldung ohne zusätzliche Lizenzkosten

Besonders interessant ist die Lizenzierung. Sie benötigen nur für einen Benutzer, der Vorgänge/Aufgaben erstellt, eine Project Plan 1 Lizenz. Alle anderen Personen im und außerhalb des Unternehmens brauchen zum Anzeigen und Fertigmelden aller Vorgänge/Aufgaben keine Planner Lizenz. Eine Microsoft 365 Lizenz ist hierfür ausreichend.

Planner Premium Tabellenansicht

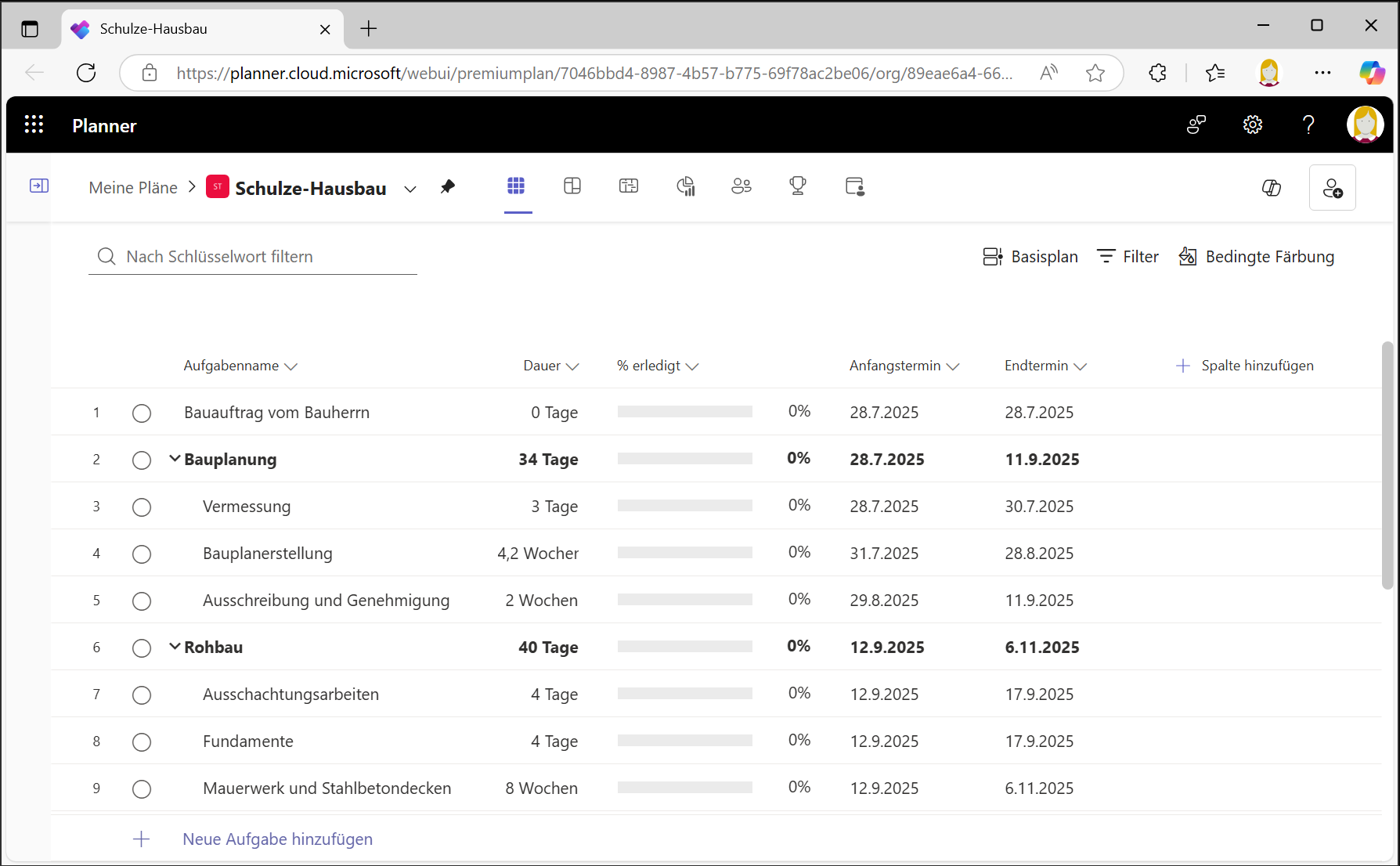

1-microsoft-planner-premium-vorgangliste-aufgabenliste

Die Raster-Ansicht ist eine Tabellendarstellung aller Vorgänge ähnlich zu Microsoft Excel.

Planner Premium Kanban Board

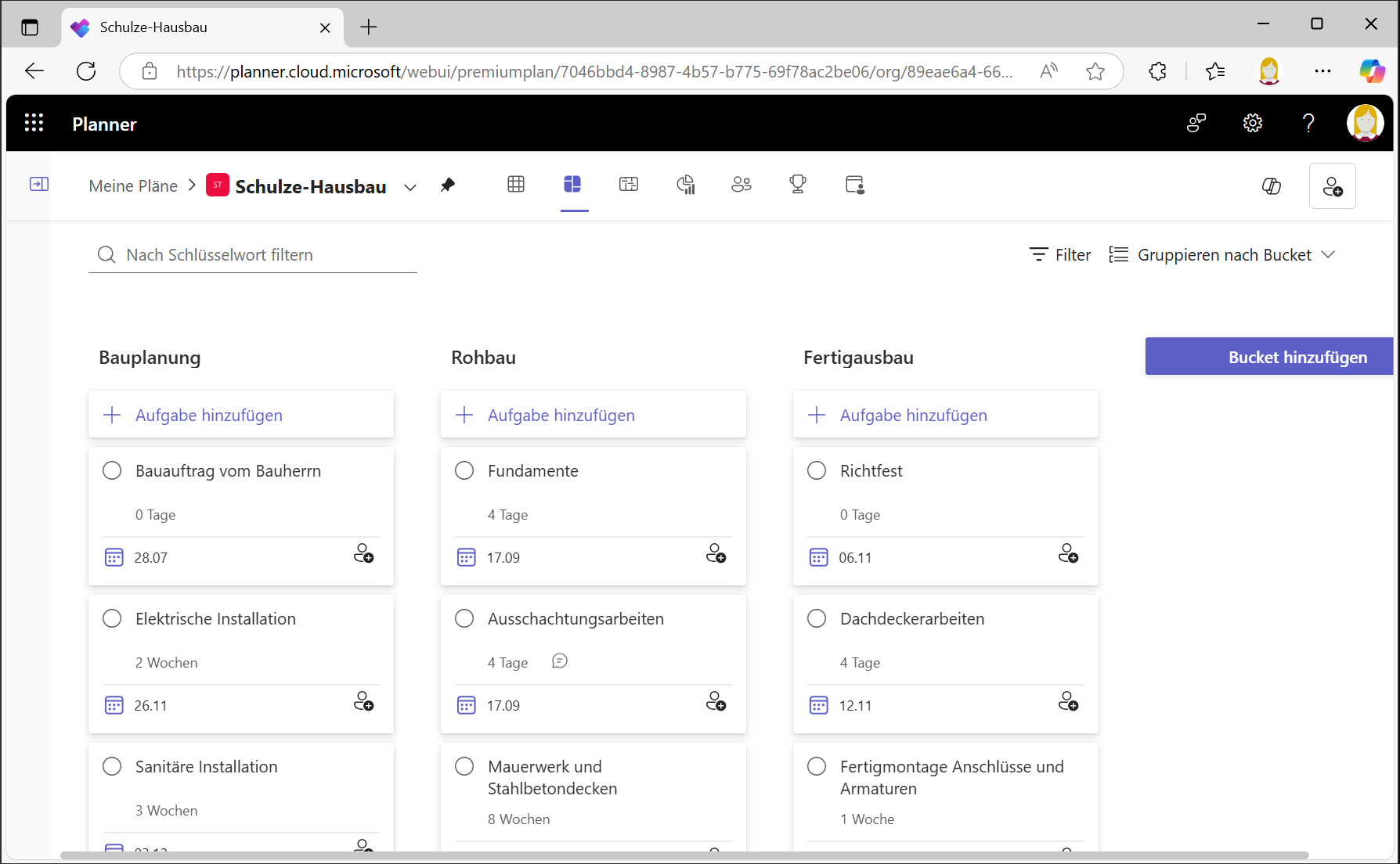

2-microsoft-planner-premium-kanban-board-tafel

Die Vorgangstafel kann die Vorgänge wie ein Kanban Board nach unterschiedlichen Kriterien gruppieren, u.a. nach dem Bearbeitungsstand, dem zugewiesene Bearbeiter und frei gewählten Kriterien (Buckets). Dieses eignet sich auch um z.B. neue Anforderungen zu sammeln (Backlog), einzelne Aufgaben für die Bearbeitung auszusuchen und den Anteil der gleichzeitig in Bearbeitung befindlichen Arbeiten (WIP) zu visualisieren und zu minimieren.

Planner Premium Balkendiagramm/Gantt-Diagramm

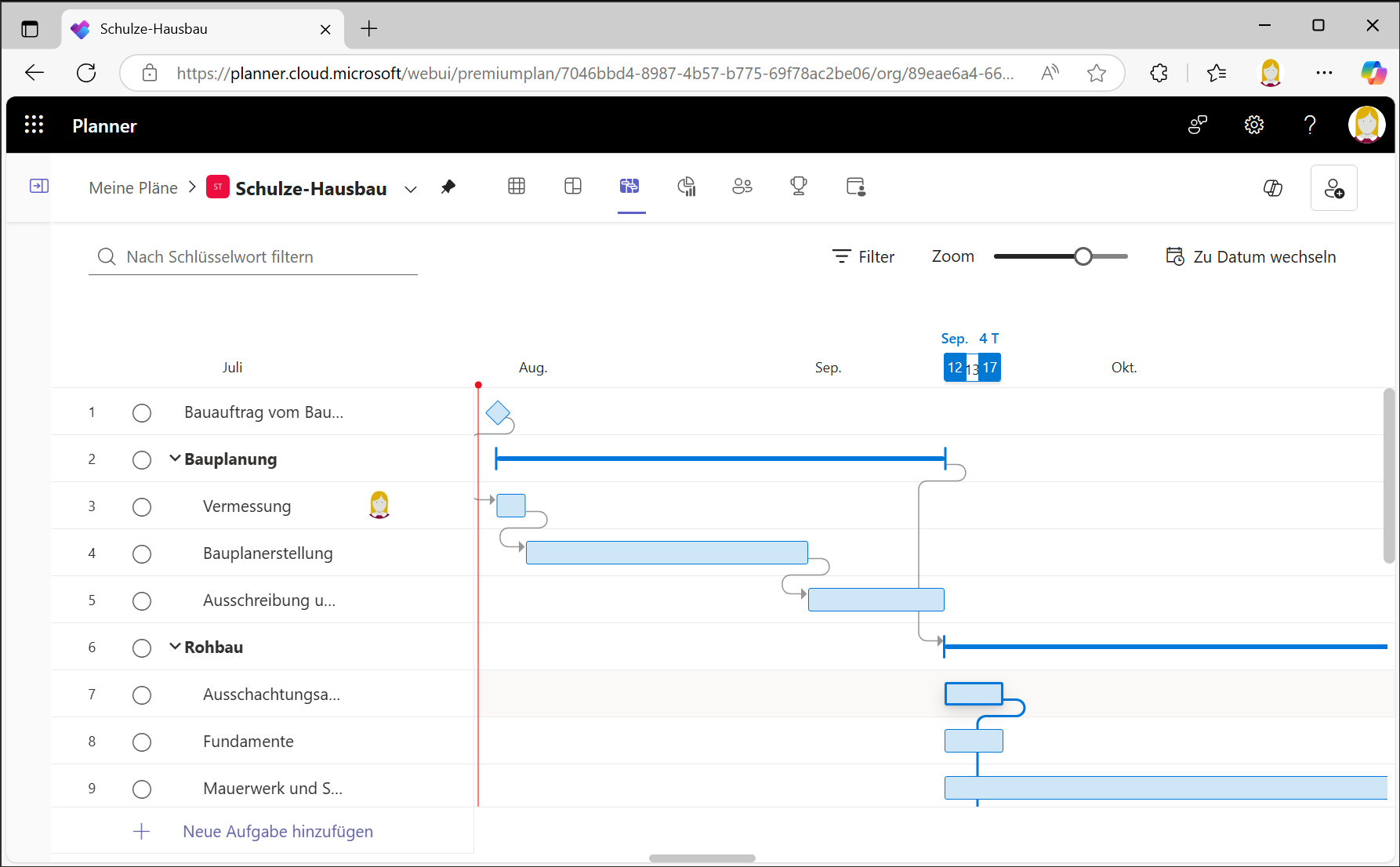

3-microsoft-planner-premium-Balkediagramm-Gantt

In der Ansicht Zeitachse erstellen Sie auf einfache Art und Weise die Zeitplanung für Ihr Projekt. Die Ansicht stellt die Vorgänge in einem Balkendiagramm dar, das auch als Gantt Chart bezeichnet wird. Im Gegensatz zur Microsoft Project Desktop App können hieran aber alle Projektbeteiligten parallel arbeiten. Besonderer Vorteil hier, Sie können die Dauer für jeden Vorgang festlegen und die Vorgänge untereinander verknüpfen. Planner Premium errechnet Ihnen dann automatisch die Gesamtlaufzeit für Ihr Projekt aus.

Planner Power App

Zu Planner Premium gehört auch eine, automatisch für Sie erstellte, model-driven App. Durch Anpassen dieser App nach Ihren Anforderungen, haben Sie unter anderem die Möglichkeit benutzerdefinierte Felder auf Projektebene anzulegen und einen Geschäftsprozessfluss abzubilden.

Einfache Stammdatenerfassung für ihre Projekte

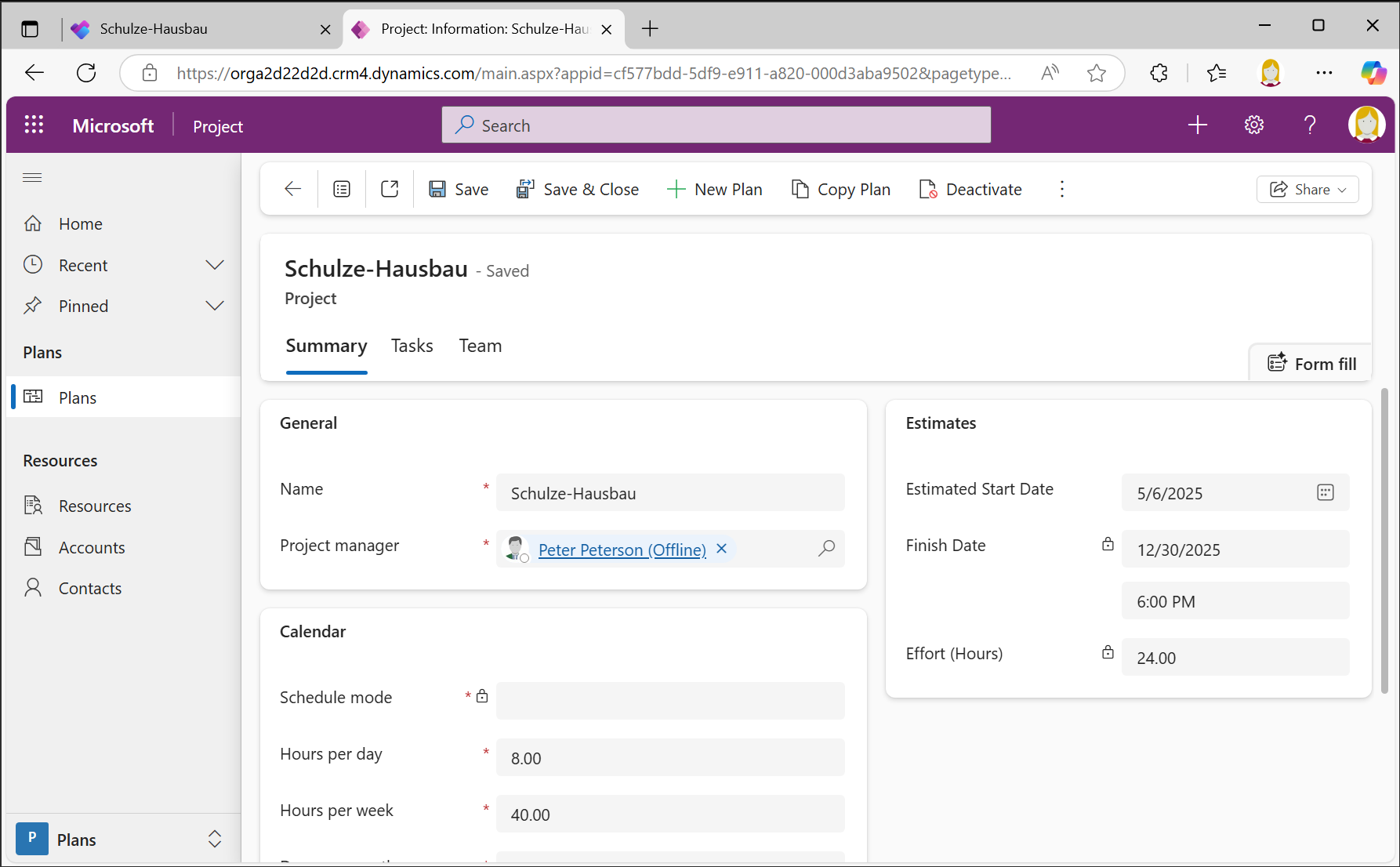

4-microsoft-planner-premium-model-driven-power-app-dataverse

Alle Ansichten aus Planner Premium

In der model-driven App sind die drei neuen Ansichten aus Planner Premium Tabelle (Raster), Board sowie Ganttdiagramm integriert. Sie bearbeiten also das ganze Projekt direkt aus Ihrer App heraus und müssen nicht zwischen Power Apps und Planner Premium hin und her springen.

5-microsoft-planner-premium-power-app-gantt

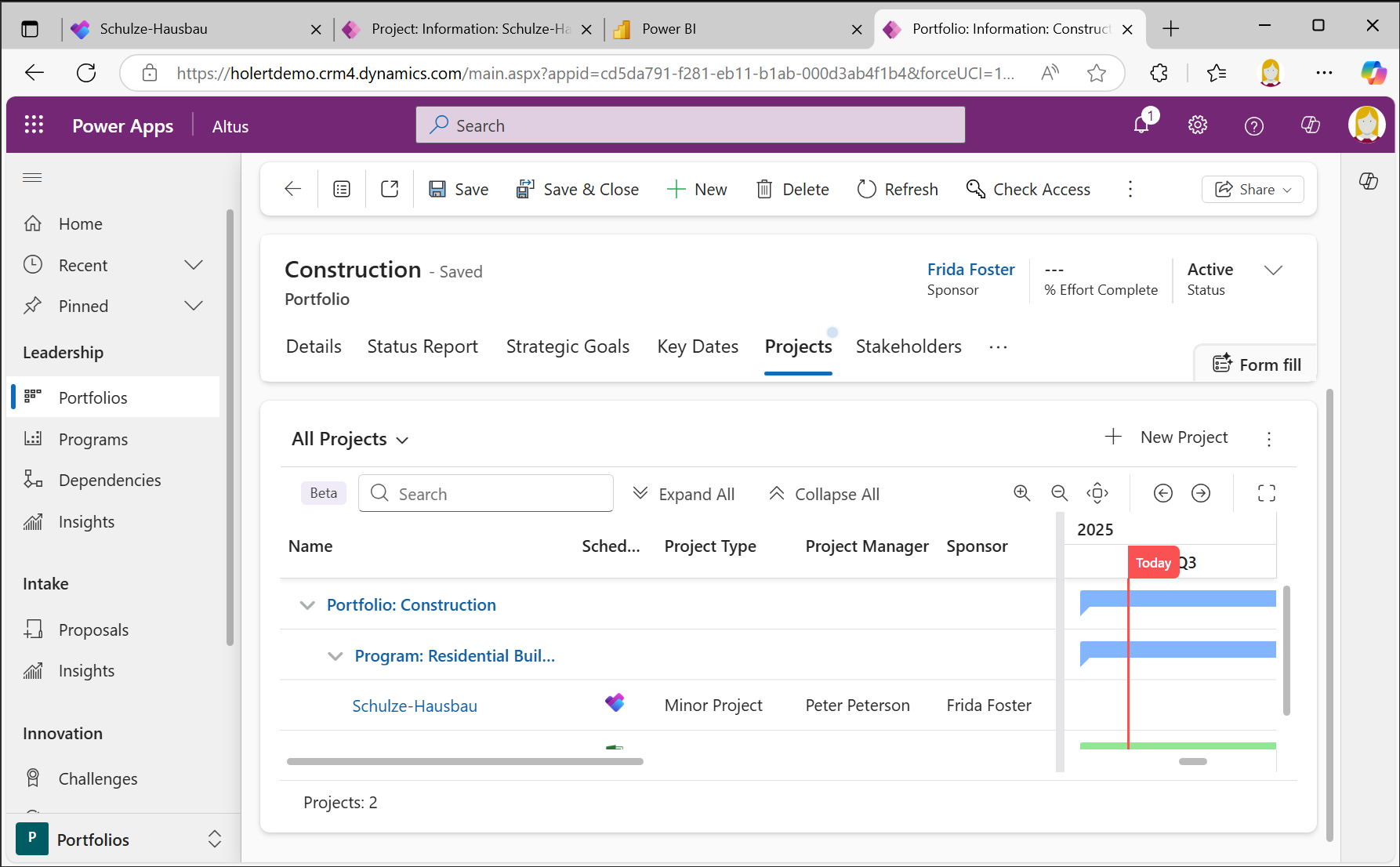

Programmmanagement und Portfoliomanagement

6-microsoft-planner-premium-programm-portfoliomanagent-altus

Portfoliomanagement oder Programmmanagementfunktionen können Sie entweder sehr leicht mit PPM Apps wie Altus  hinzufügen.

Berichtswesen für das Projektcontrolling mit Microsoft Power BI und Planner Premium

Welche Berichte gibt es für Microsoft Planner Premium? Es gibt standardmäßig u.a. Berichte für Power BI für den Status eines einzelnen Projekts, über das gesamte Portfolio und über alle Ressourcen. Weitere Berichte z.B. über die Ressourcenauslastung bieten wir als Add-On an.

Ressourcenmanagement mit Planner Premium

12-microsoft-planner-premium-Einsatzplanung-Ressourcenmanagement
Für eine Auslastungsplanung können Sie in Planner Premium u.a. den Ressourcenbedarf pro Vorgang erfassen und in der Zuordnungsansicht (ab Plan 3) auch periodengenau z.B. pro Tag, Woche, Monat oder Jahr verteilen.

Zudem können Sie innerhalb der Web App für ein Projekte alle Vorgänge geordnet nach Ressourcen darstellen ("People View").

mitarbeiter-einsatzplanung-microsoft-project-for-the-web

Planner Premium und Microsoft Teams Integration

microsoft-teams-diskussion-zu-vorgang-in-microsoft-project-for-the-web11e547657cec6aca84e4ff0000889ffd

Auch in Microsoft Teams ist alles integriert, u.a. können sie innerhalb von Teams alle Ansichten von Planner Premium anzeigen als auch zu den Vorgängen in Microsoft Teams diskutieren.

Mit Allocatus können Sie zudem automatisiert neue Teams inkl. Planner Pläne erstellen.

Tipp: Mit unseren  Power Apps Lösungen können sie sowohl Daten aus Microsoft Project Online und Planner Premium an einer Stelle zusammenführen. Zudem können auch weitere Projektmanagementlösungen integriert werden u.a. Atlassian Jira.

Planner Premium - Bezug auf Vorgänge nehmen

Wenn Sie nicht über Teams kommunizieren möchten, können Sie stattdessen den Link zum Vorgang per E-Mail, Chat oder einem anderen Kanal teilen. So kann der Empfänger direkt in Planner Premium kommentieren und alle Projektinfos bleiben gebündelt.

microsoft-project-for-the-web-link-verknüpfung-zu-vorgang-in-e-mail-oder-chat-versenden

Microsoft 365 - Besprechungsprotokoll für Projekt erstellen

In vielen Meeting ist es üblich ein Besprechungsprotokoll zu erstellen. Irgendjemand bekommt die leidige Aufgabe während der Besprechung mitzuschreiben. Beschlüsse werden protokolliert, Themen diskutiert und Aufgaben verteilt. Meist wird das Protokoll per E-Mail verschickt und im nächsten Meeting dann hervorgeholt, um zu prüfen, ob alles zwischenzeitlich erledigt wurde. Diejenigen die Aufgaben mitgenommen haben, übertragen diese dann oft manuell in ihre eigene Aufgabenverwaltung. Der Projektleiter pflegt mitunter noch eine separate Liste mit offenen Punkten und aktualisiert ggf. noch die bestehende Projektdokumentation.

Wie kann man ein Protokoll für eine Besprechung mit Office 365 besser organisieren?

Ein gängiger Ansatz ist es, alle Dokumente in Microsoft Teams/SharePoint zu erfassen, ggf. noch OneNote oder das Teams Wiki für die Erfassung der Tagesordnungspunkte der Besprechung zu verwenden.

Wie geht es besser? Was ist das Ziel für eine effizienteres Besprechungsprotokoll?

Nutzen Sie nur einen Ort, um die offenen Punkte zu erfassen, z.B. Microsoft Planner Premium.

Alle Punkte, die in der Besprechung besprochen werden sollen, müssen ja ohnehin als offene Punkte vorher bekannt sein oder beim Überprüfen des Projektstatus an die Oberfläche kommen. Wenn hierzu etwas besprochen wird, dann schreiben Sie es direkt in die Notizen zu dem entsprechenden Punkt, das geht entweder direkt in den Vorgangsnotizen bzw. Aufgabennotizen oder in Planner Premium direkt in den Teams Notizen zu jedem Vorgang.

Wenn sich eine spezifische Aufgabe für einen Mitarbeiter ergibt, weisen Sie ihm diese direkt zu, damit er sie zusammen mit seinen anderen Aufgaben in seiner Aufgabenliste sieht, beispielsweise direkt in Microsoft To Do und der Planner App.

Damit haben alle Projektbeteiligten an einer Stelle den gesamten Überblick über das Projekt und der Status bleibt aktuell und veraltet nicht wie ein Besprechungsprotokoll. Es vermeidet auch den Versand von E-Mails, da jeder den Ort kennt und etwaige Rückfragen direkt an der Stelle z.B. über das Erwähnen einer Person in dem zugehörigen Teams Chat gesteuert werden kann. Wenn das ganze Team bereits in der Besprechung die Notizen arbeitsteilig erfasst, entfallen lästige formelle Nacharbeiten zu einer Besprechung.

Nach besser geht das in Altus oder Project xPM, da diese zu jedem Projekt die Themen strukturierte erfassen können. So gibt es z.B. Entscheidungen (Decisions), Änderungsanforderungen (Change Request), Risiken (Risks) und vieles anderes mehr.

Planner Premium - Fortschrittserfassung

Wie kann ich den Fortschritt zu meinen Aufgaben in Planner Premium zurückmelden. Alle Benutzer können Vorgänge als erledigt markieren, die Zugriff auf den Projektplan haben, z.B. innerhalb von Teams oder über die Weboberfläche. Hierfür ist keine Planner Plan 1 Lizenz erforderlich, wenn die Benutzer eine gültige Microsoft 365 Lizenz haben und Planner Premium in der Standardumgebung läuft.

Planner Premium Pläne - Basispläne speichern

Basispläne (Baselines) wie man sie z.B. aus Microsoft Project kennt, gibt es in Planner Premium Plänen im Standard nicht.

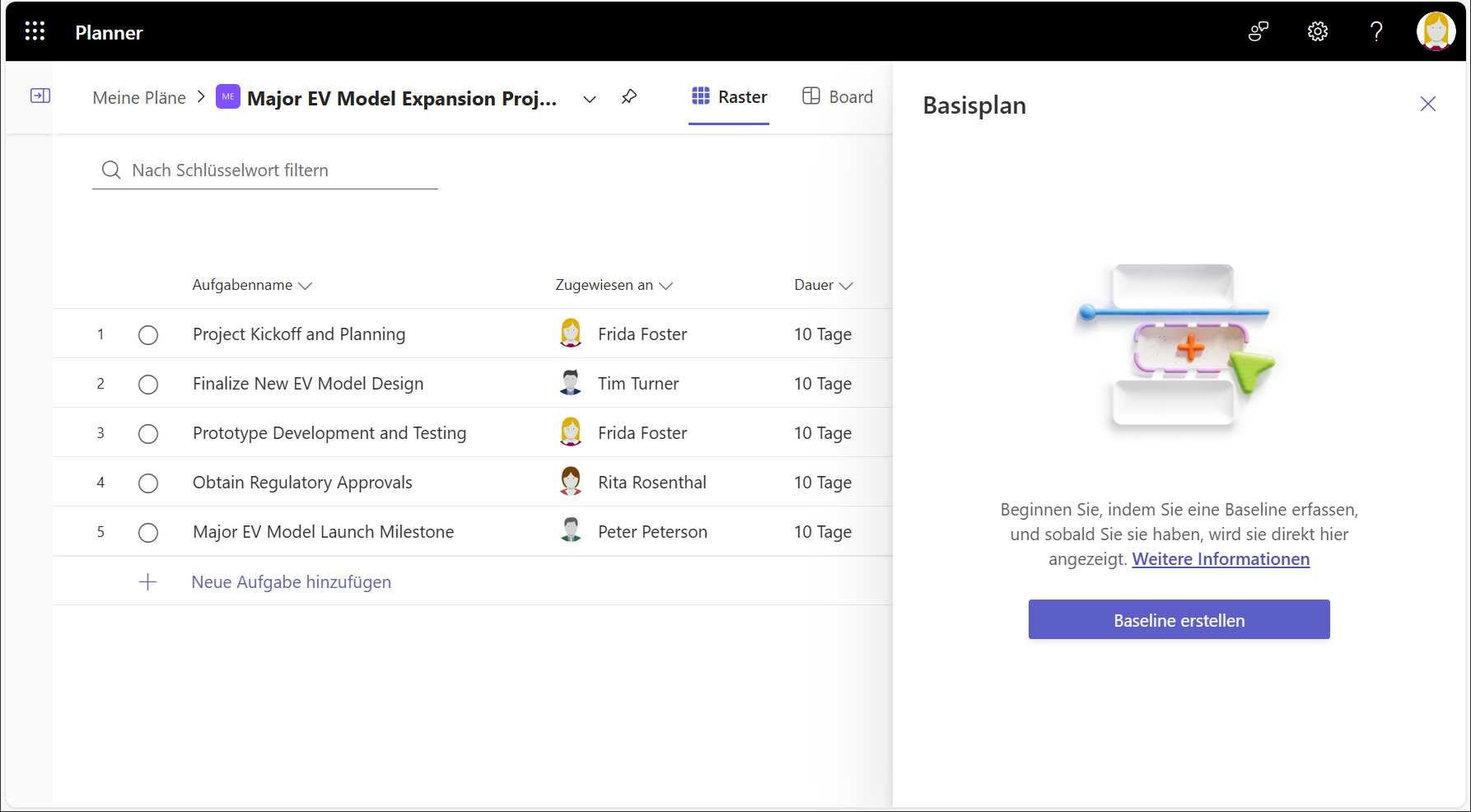

8-microsoft-planner-premium-basisplan-erstellen

Man jedoch eine Baseline speichern und

dann im gleichen Dialog einen Vergleich der aktuellen Daten.

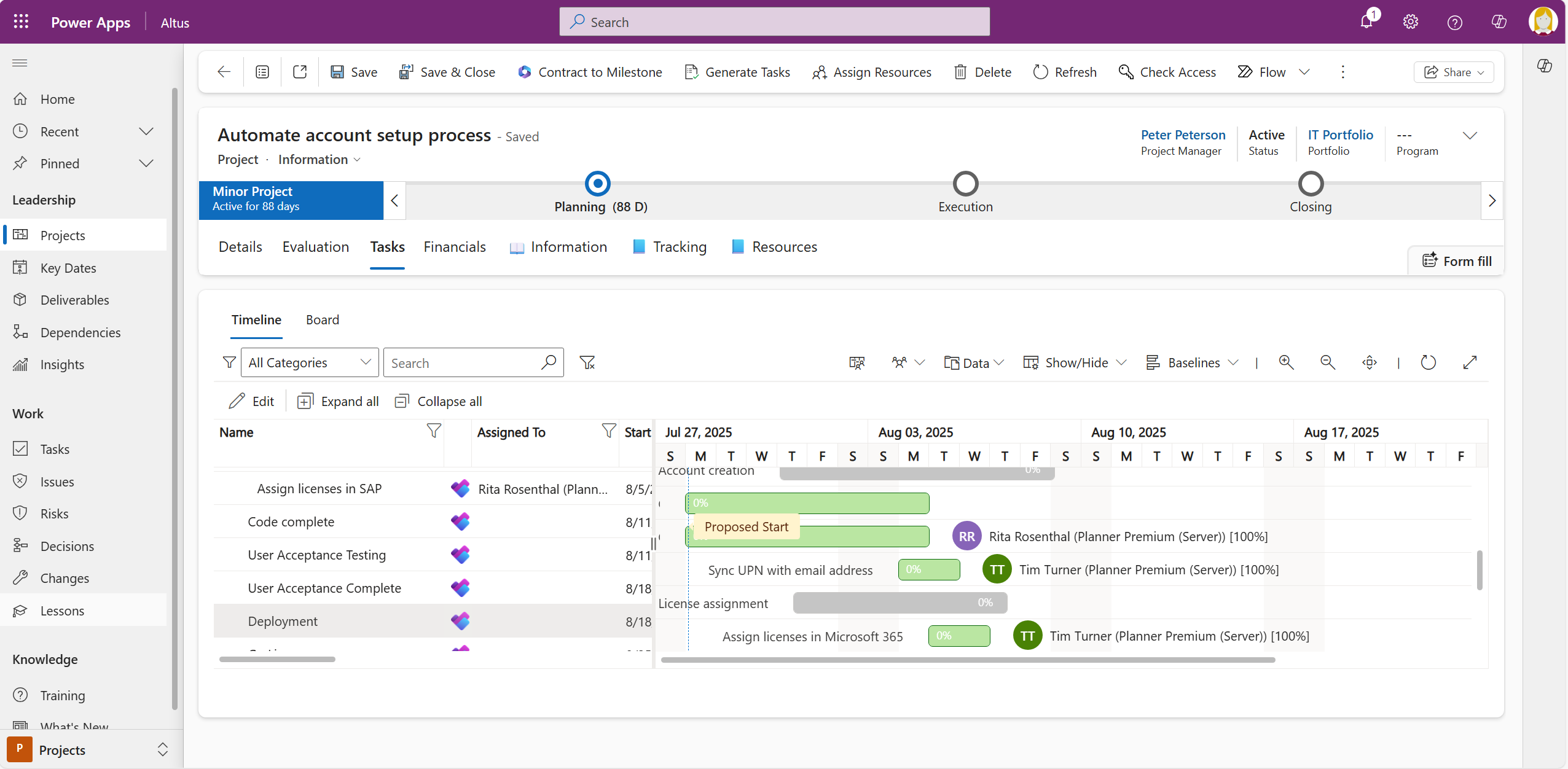

9-microsoft-planner-premium-basisplan-altus-gantt-erstellen

In Verbindung mit Altus kann man jedoch Basispläne speichern, die auch einen Basisplanvergleich im Gantt Diagramm visualisieren. Dazu synchronisiert Altus u.a. Premium Pläne und stellt diese im eigenen Gantt dar:

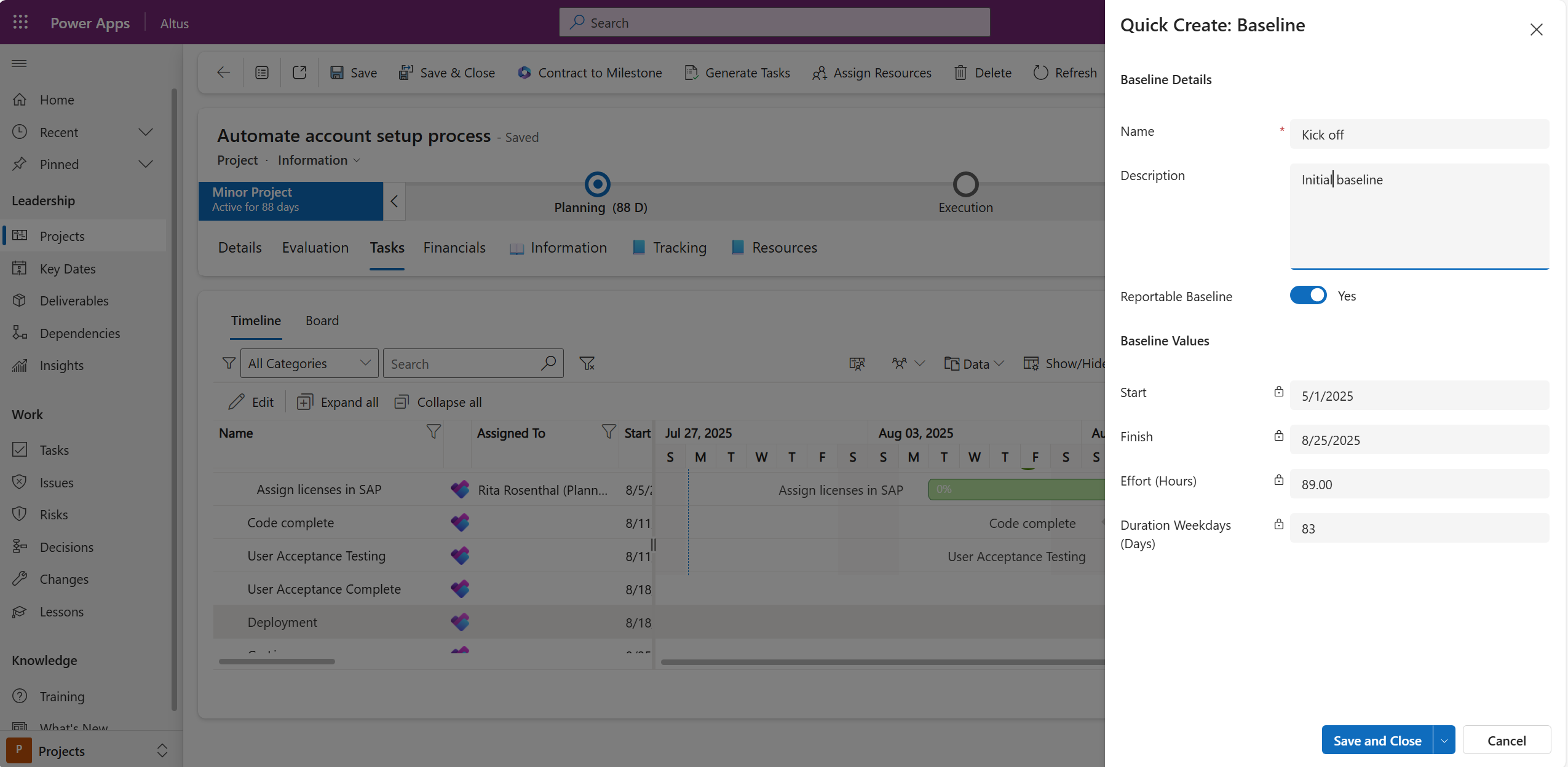

10-microsoft-planner-premium-basisplan-altus-gantt-namen-vergeben

Im Gegensatz zu MS Project können hier auch Basispläne mit einem Namen versehen werden, hier Kick-Off.

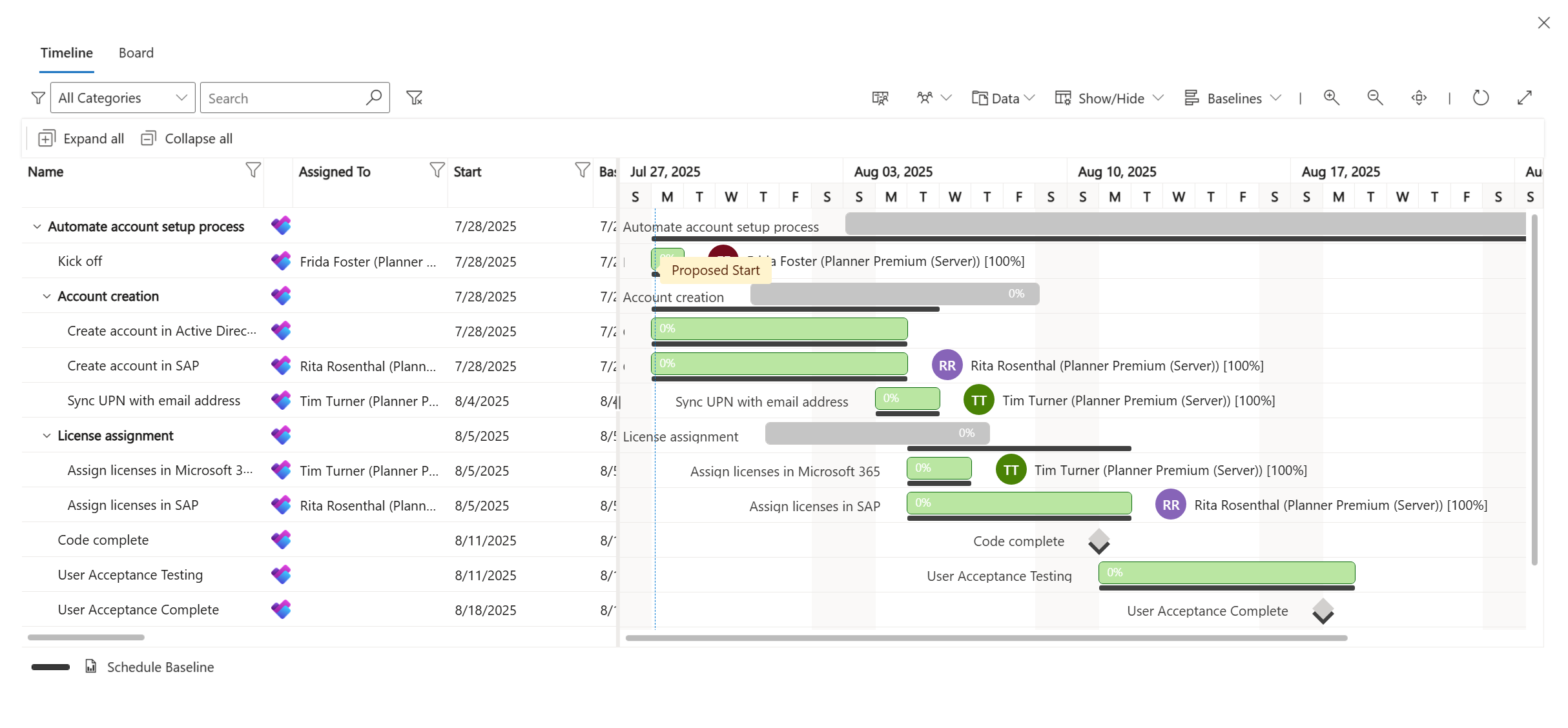

11-microsoft-planner-premium-basisplan-altus-gantt-abweichungsanalyse

Nachdem die Basisplan gespeichert wurde, kann man diesen als Referenz im Gantt Chart anzeigen. Hier die schwarze horizontale Linie unter den Vorgangsbalken. Abweichungen zwischen geplanten Stand aus dem Basisplan können so gegenüber der aktuellen Planung leicht ermittelt werden.

Planner Premium und Zusammenarbeit mit externen Mitarbeitern (Gast Benutzer)

microsoft-project-for-the-web-projektplan-teilen-exportieren-schicken-versenden

Wenn Sie in einem Projekt mit externen Ressourcen zusammenarbeiten, können auch diese auf den Projektplan zugreifen, ohne dass diese in Ihrem Unternehmen ein Konto haben. Voraussetzung ist, dass diese über ein Microsoft 365 Konto verfügen. Dieses wird dann für die Anmeldung verwendet.

microsoft-project-for-the-web-projektplan-kostenlos-teilen-leseansicht

Auch wenn Sie nur Lesezugriff ohne eine Planner Plan 1 Lizenz für Planner haben, können Sie zu jedem Vorgang eine Diskussion in Teams starten

Planner Premium und Microsoft To Do

project-for-the-web-microsoft-to-do-integration

Microsoft hat mit Microsoft To Do eine neue App geschaffen, die Aufgaben sowohl aus Outlook als auch aus Microsoft Planner und Planner Premium an einer Stelle zusammenfasst. Analog werden auch in Microsoft Teams in der App Planner die Aufgaben aus den drei Quellen angezeigt.

project-for-the-web-microsoft-my-work-meine-arbeit-aufgaben-vorgaenge

Alternativ können Sie alle Aufgaben in einem Power BI Bericht übersichtlich darstellen, z.B. auch für ein Team.

Planner Premium - Mobile App für iPhone und Android Smartphones

Aufgaben aus Planner Premium werden wie die Aufgaben aus Planner Basic auch in der mobilen Planner App und in der Planner App von Microsoft Teams angezeigt. Zudem sehen Sie auch Diskussionen zu Vorgängen aus Planner Premium in den jeweiligen Kanälen in Microsoft Teams.

Planner Premium - Zeiterfassung

Microsoft Planner Premium enthält keine zentrale Projektzeiterfassung, in der Mitarbeiter alle ihre Vorgänge sehen und hierzu ihre Ist-Zeiten zurückmelden können (Stundenzettel). Es ist standardmäßig nur möglich, das Feld Effort completed (Ist-Aufwand) in jedem Vorgang manuell zu setzen. Dies spiegelt jedoch nur den gesamten Ist-Aufwand wieder und es ist keine tägliche Buchung möglich.

Diese Lücke füllt das Add-On Allocatus. Hiermit können Sie auf beliebige Vorgänge aus Planner Premium direkt aus Outlook stundengenau und mit Beschreibung Ihre Projektzeiten buchen.

Checklisten für Vorgänge bzw. Aufgaben

project-for-the-web-checklisten-fuer-vorgange-aufgaben

Zu jedem Vorgang bzw. jeder Aufgabe in Planner Premium können Sie eine Checkliste anlegen. Die einzelnen Actions Items können einzeln abgehakt werden. Das Abhaken der Checklisteneinträge führt jedoch nicht dazu, dass der Fortschritt des Vorgangs bzw. der Aufgabe geändert wird.

In Planner Premium den kritischen Pfad/Weg anzeigen

In Planner Premium können Sie den kritischen Pfad ganz einfach darstellen. Lizenzrechtliche Voraussetzung hierfür allerdings ein Project Plan 3.

project-for-the-web-kritischen-pfad-voraussetzung-project-plan-3-project-plan-5

Planner Premium - Sortieren von Vorgängen nach Enddatum

Standardmäßig erlaubt es Planner Premium nicht wie MS Project, Vorgänge nach dem Enddatum zu sortieren. Dies kann jedoch bei Bedarf durch Programmieren ergänzt werden.

Planner Premium und Etiketten/Tags/Labels

In Planner Premium gibt es Etiketten, mit denen Sie die einzelnen Vorgänge markieren und zum Filtern verwenden können.

microsoft-project-for-the-web-etiketten-tags-lagel-filtern

Berichtswesen

Standardmäßig sind Power BI Berichte für Planner Premium verfügbar. Noch besser geht es, wenn Sie Planner Planner Premium Pläne mit Altus synchronisieren, dann steht Ihnen ein vollständiges Berichtswesen für das Projekt- und Portfoliomanagement zur Verfügung.

Migration von anderen Projektmanagementlösungen zu Planner Premium

Falls Sie derzeit Asana, Monday, ClickUp, Smartsheet oder eine andere webbasierte Projektmanagementsoftware einsetzen, bieten wir Ihnen gerne eine Migration der Daten an.

Microsoft Planner Premium bietet Microsoft-365-Nutzern erweiterte Funktionen wie Gantt-Ansichten, Abhängigkeiten, Ressourcenauslastung und KI-gestützte Planung – nahtlos integriert in Microsoft Teams, SharePoint, Power BI, To Do und Copilot. Im Vergleich zu den o.g. PM-Tools profitieren Unternehmen zusätzlich von höherer Sicherheit, Compliance und einer konsolidierten Arbeitsumgebung innerhalb der Microsoft-Welt.

Planner Premium Vorlagen

microsoft-project-for-the-web-vorlagen-muster-beispiele

Aktuell kann man bestehende Projekte in Planner Premium kopieren, d. h. es gibt keine spezielle Vorlagenverwaltung, außer dass man beim Erstellen von Projekten auf verschiedene Vorlagen von Microsoft zurückgreifen kann. Dies sind Muster u. a. für einen Bauzeitenplan, eine Marketingkampagne, Softwareentwicklung, die Erstellung eines Businessplans, die Eingliederung von neuen Mitarbeitern (Onboarding) und eine Sprintplanung.

Zudem lassen sich auch Projekte aus Project Desktop in Planner Premium importieren – dabei geht jedoch bestimmte Funktionalität verloren, etwa Formeln, benutzerdefinierte Felder, Ressourcenmanagement oder wiederkehrende Aufgaben.

Reicht das nicht? Dann schreiben Sie uns.

Integration von Planner Premium und OKRs

Microsoft stellte mit Viva Goals eine Lösung für strategisches Management bereit, inkl. OKR-Integration mit Planner Premium. Da Viva Goals eingestellt wird, bieten wir mit der OKR-Funktion in Power PPM eine leistungsstarke Alternative mit zusätzlichen Vorteilen.

Microsoft Planner Premium und KI

microsoft-project-planner-copilot

Der neue Microsoft Planner kommt mit Copilot Integration, sodass sich viele Aufgaben beim Projektmanagement automatisieren lassen, z.B. einen Projektstrukturplan zu erstellen.

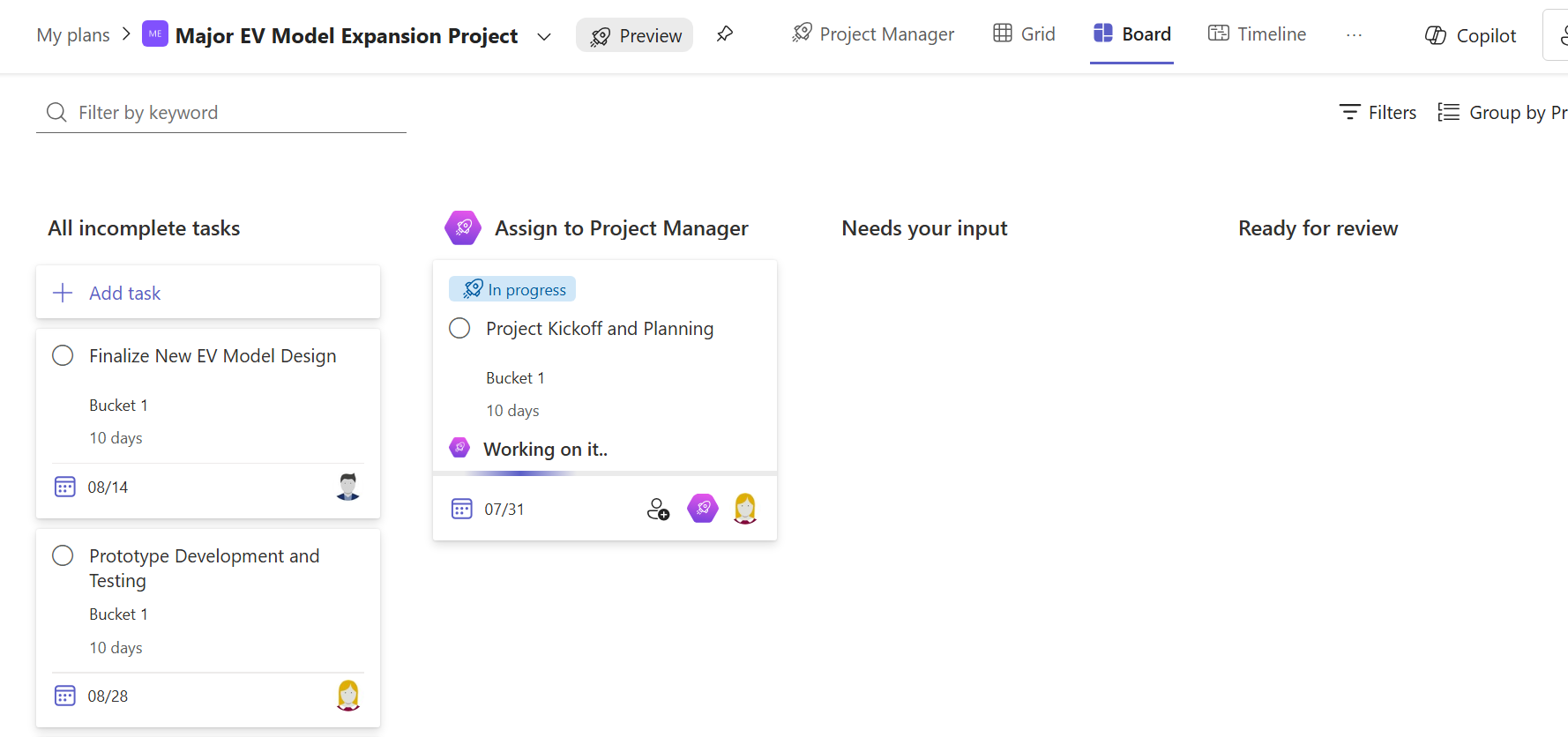

7-microsoft-planner-premium-ki-projektmanager-agent

Zudem gibt es den Projektmanager Agenten (Project Manager Agent), dem Sie Aufgaben wie eine Ressourcen einfach zuweisen können und der diese dann selbständig abarbeitet. Abarbeiten bedeutet hier, dass er auf eine Recherche macht und das Ergebnis der Recherche in einem zusätzlichen Dialogfeld innerhalb der Aufgabe anzeigt.

Jed­we­de Aktionen kann man allerdings man mit einem Copilot Agent auch ausführen, da die Planner Premium Pläne in Dataverse gespeichert werden und man somit auch den Dataverse MCP Server verwenden kann.

Darüber hinaus gibt es ein Funktion zum Erstellen von Statusberichten. Hierbei erstellt die KI vollautomatisch eine Zusammenfassung über den aktuellen Stand des Projekts.

Planner Premium Pläne und Microsoft  Dynamics 365 Project Operations Integration

MS Dynamics 365 Project Operations ist standardmäßig in Planner Premium integriert. Damit können Projektdienstleister Ihren kompletten Prozess für das Projektgeschäft mit einer Lösung abbilden.

Migration von Planner/Planner Premium innerhalb und zwischen Tenants

Microsoft bietet keine Option an, um Planner Premium Pläne von einer Microsoft 365 Umgebung in eine andere Umgebung zu synchronisieren oder zu migrieren. Es lassen sich standardmäßig Planner Basic Pläne in Planner Premium Pläne umwandeln, jedoch gibt es nur einen festgelegten Weg.

Wir bieten alternativ praxiserprobte Migrationen zwischen unterschiedliche Microsoft 365 Umgebungen an, sowohl zwischen unterschiedlichen Power Apps/Dataverse Umgebungen in einem Microsoft 365 Tenant oder auch zwischen unterschiedlichen Tenants. Häufige Anwendungsfälle sind beim Zusammenführen von Tenants z.B. bei Unternehmenszusammenschlüssen oder auch bei der Reorganisation. Wichtig: Bei unserer Migrationslösung werden Ihre Daten nicht über eine dritte Austauschplattform transportiert, d.h. die Daten sind ausschließlich in Ihrem Quell- und Zieltenant und damit vollständig unter Ihrer Kontrolle.

Holert bietet hierfür einen Service an. Sie erreichen uns hier.

Strategische Planung und Planner Premium

Jede Arbeit im Unternehmen muss auf die strategischen Ziele Ihres Unternehmens ausgerichtet sein. Dazu gehören die großen Projekte, die z.B. mit Planner Premium Plänen geplant werden, viele mittlere und kleine Projekten die z.B. mit Planner Basisplänen geplant werden oder andere Initiativen wie z.B. agile Produktentwicklungen, die mit Azure DevOps oder Jira geplant werden. Wenn Sie die marktführenden PPM Lösungen Altus und Projectum xPM für das Management der strategischen Ziele und Ihres Portfolios einsetzen, dann können Sie sehr einfach die Daten allen vorgenannten Projekt- und Produktmanagementtools darin integrieren. So gehen Sie sicher, dass auch die hierin geplanten Projekte auf die Ziele einzahlen.

Projektmanagement mit künstlicher Intelligenz von Microsoft und Atlassian (KI)

Projektmanagement mit künstlicher Intelligenz von Microsoft und Atlassian (KI)

Wie kann mich KI bereits heute bei der Arbeit als Projektmanager oder im Projektmanagementbüro unterstützen? Was können Microsoft Planner, Microsoft...

Read More
Microsoft Project Online endet – Was sind die besten Alternativen?

Microsoft Project Online endet – Was sind die besten Alternativen?

Microsoft hat offiziell bekanntgegeben: Microsoft Project Online wird am 30. September 2026 abgeschaltet. Unternehmen, die bisher auf Project Online...

Read More
Vergleich Microsoft Planner, SharePoint Listen, Planner Premium, Loop und Jira Business Projects

Vergleich Microsoft Planner, SharePoint Listen, Planner Premium, Loop und Jira Business Projects

Worin unterscheiden sich die bekannten Lösungen für das Aufgabenmanagement von Microsoft und Atlassian. Sehen Sie im folgenden Vergleich die...

Read More
Wechsel von Project for the Web zu Planner Premium in allen Umgebungen

Wechsel von Project for the Web zu Planner Premium in allen Umgebungen

Der Umstieg von Project for the Web auf Planner Premium bringt viele Vorteile – aber auch Fragen. Besonders Unternehmen, die Projekte nicht in der...

Read More
Microsoft Planner (Aufgaben in Microsoft Teams)

Microsoft Planner (Aufgaben in Microsoft Teams)

Microsoft Planner bietet Teams eine einfache Möglichkeit, Aufgaben visuell zu organisieren und den Überblick zu behalten. Nahtlos in Microsoft 365...

Read More
